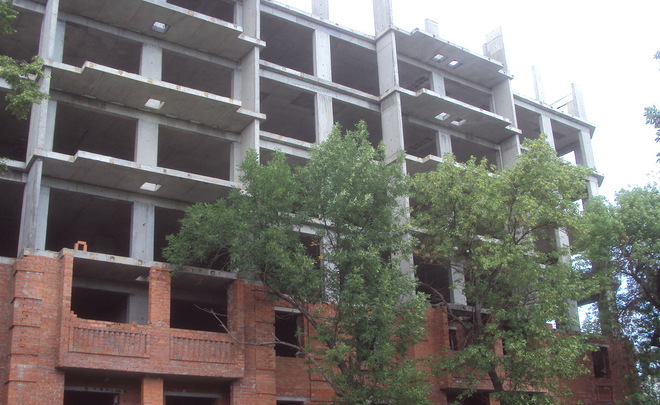

Сроки сдачи новостройки нарушены. Что делать?
Вы купили квартиру в строящемся доме. И, конечно, планируете получить ключи от квартиры в те сроки, которые обозначены в договоре долевого участия (ДДУ). Но на деле до фактической сдачи жилья могут пройти месяцы и даже годы от указанного срока. Как обезопасить себя от обмана со стороны застройщика? На какую компенсацию можно рассчитывать в случае невыполнения застройщиком обязательств по договору? Как ее получить?
Что обязательно должно быть в ДДУ?
Отношения между застройщиком и участниками долевого строительства регулируются Федеральным законом №214 "Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости и о внесении изменений в некоторые законодательные акты Российской Федерации".
Согласно ч.4 ст.4. ФЗ №214, в договоре долевого строительства в обязательном порядке должны быть указаны следующие условия.
Срок передачи объекта дольщику.
Внимание! Срок в договоре не определен? Такой договор нельзя зарегистрировать в государственном реестре. А без регистрации он не будет считаться заключенным!
Цена.
Способы обеспечения исполнения застройщиком обязательств по договору. Это могут быть поручительство банка (согласно ст. 15.1 ФЗ №214), либо страхование гражданской ответственности застройщика (согласно ст. 15.2 ФЗ №214). Застройщик обязан довести до сведения участников долевого строительства условия поручительства, а также сведения о поручителе/страховщике.
Внимание! Обязательно проверьте, указан ли в договоре способ обеспечения. В случае банкротства застройщика обращайтесь к его страховщику, либо пишите обращение о включении в реестр кредиторов арбитражному управляющему, который ведет банкротство.
Что обязан сделать застройщик в случае нарушения сроков сдачи?
В случае задержки строительства или невозможности ввести объект в эксплуатацию, застройщик обязан:
Уведомить дольщика в соответствии с ч.3 ст.6 Закона № 214-ФЗ «Об участии в долевом строительстве». Срок уведомления – не позднее чем за 2 месяца до истечения указанного в ДДУ срока ввода в эксплуатацию.
Предложить дольщику изменить условия договора (перенести сроки).
В случае согласия дольщика должно быть подписано дополнительное соглашение об изменении сроков строительства и сроков передачи квартиры.
Важно! Дополнительное соглашение, как и ДДУ, подлежит государственной регистрации в территориальном управлении Росреестра. В соглашении также должны быть прописаны сроки сдачи объекта строительства.
Уведомить дольщика в соответствии с ч.3 ст.6 Закона № 214-ФЗ «Об участии в долевом строительстве». Срок уведомления – не позднее чем за 2 месяца до истечения указанного в ДДУ срока ввода в эксплуатацию.
Предложить дольщику изменить условия договора (перенести сроки).
В случае согласия дольщика должно быть подписано дополнительное соглашение об изменении сроков строительства и сроков передачи квартиры.
Важно! Дополнительное соглашение, как и ДДУ, подлежит государственной регистрации в территориальном управлении Росреестра. В соглашении также должны быть прописаны сроки сдачи объекта строительства.
Подписывать ли дополнительное соглашение?
Застройщик объявляет о нарушении сроков сдачи и предлагает вам подписать дополнительное соглашение к договору. Прежде, чем его подписывать, важно понять, почему застройщик нарушает сроки.
Можно подписать дополнительное соглашение, если:
Сроки в договоре были специально занижены для повышения инвестиционной привлекательности.
Задержка со сроками связана с проблемой, которую застройщик способен решить сравнительно быстро:
- задержка доставки на стройку стройматериалов;
- природные катаклизмы;
- смена подрядчика и т.д.
В этих случаях не паникуйте, подпишите дополнительное соглашение и спокойно дождитесь окончания строительства.
Важно! Подписывая дополнительное соглашение, вы не вправе претендовать на какие-либо компенсации.
Сроки в договоре были специально занижены для повышения инвестиционной привлекательности.
Задержка со сроками связана с проблемой, которую застройщик способен решить сравнительно быстро:
- задержка доставки на стройку стройматериалов;
- природные катаклизмы;
- смена подрядчика и т.д.
В этих случаях не паникуйте, подпишите дополнительное соглашение и спокойно дождитесь окончания строительства.
Важно! Подписывая дополнительное соглашение, вы не вправе претендовать на какие-либо компенсации.
Не стоит подписывать дополнительное соглашение, если:
Причины срыва сроков серьезные, касающиеся документации (передача прав от одного застройщика другому, отказ в получении разрешительных документов, недостаточность средств на ввод в эксплуатацию социальных объектов).
Застройщик предлагает перенести сроки сдачи не менее, чем на год, без объективных причин.
В этих случаях стоит задуматься о расторжении договора.
Рекомендуем обратиться к риэлторам или юристам, которые специализируются на долевом строительстве, могут проанализировать ситуацию и подсказать, насколько велики риски не дождаться окончания строительства.
Причины срыва сроков серьезные, касающиеся документации (передача прав от одного застройщика другому, отказ в получении разрешительных документов, недостаточность средств на ввод в эксплуатацию социальных объектов).
Застройщик предлагает перенести сроки сдачи не менее, чем на год, без объективных причин.
В этих случаях стоит задуматься о расторжении договора.
Рекомендуем обратиться к риэлторам или юристам, которые специализируются на долевом строительстве, могут проанализировать ситуацию и подсказать, насколько велики риски не дождаться окончания строительства.
Не берите у застройщика ключи до ввода дома в эксплуатацию
Дольщик, согласно договору долевого участия, может получить жилье только после того, как застройщик введет объект в эксплуатацию. Часто застройщики хитрят — в срок, установленный договором, они выдают дольщикам ключи от квартир, при этом еще не получив разрешения на ввод в эксплуатацию!
Это обман потребителя и прямое нарушение федерального закона. Даже при полной готовности, но без разрешения на ввод, дом считается недостроем.
Подписав акт приемки такого объекта и получив на руки ключи, покупатель не только не может зарегистрировать право собственности, но и оказывается виновным наравне с застройщиком в эксплуатации несданного дома.
Эксплуатация объекта строительства без разрешения на ввод в эксплуатацию – незаконна и является административным правонарушением.
Что делать дольщику при нарушении сроков сдачи дома?
Дом в срок не сдан, уведомления о задержке со стороны застройщика не было, предложения подписать дополнительное соглашение не было? Ваши действия должны быть следующими:
1. Направьте застройщику письменную претензию, требуя выполнить предписанные законом обязательства, выдать ключи, передать квартиру и выплатить неустойку за задержку. В претензии укажите, что ждете ответа в 10-дневный срок.
Если нарушены сроки, указанные в дополнительном соглашении, поступайте точно так же. Не подписывайте второго соглашения! Пишите застройщику претензию.
2. Направляйте претензию заказным письмом, с уведомлением о вручении. Либо вручите ее застройщику лично, в двух экземплярах. Один из экземпляров, с печатью и подписью принявшей стороны, возьмите себе.
3. В случае отказа застройщика выполнить ваши требования или в случае оставления претензии без ответа подавайте иск в суд. Обратитесь в суд общей юрисдикции по месту нахождения застройщика, или в суд по вашему месту жительства.
Приложите к иску необходимые документы:
- договор об участии в долевом строительстве;
- дополнительные соглашения к договору (при наличии), если ими регулируется срок передачи объекта участнику долевого строительства;
- документы, подтверждающие оплату с вашей стороны, согласно договору;
- другие документы, подтверждающие дополнительные расходы (аренду жилья или переплату по кредиту);
- вашу претензию к застройщику с предложением добровольно выполнить требования по выплате неустойки;
- ответ на претензию.
В исковом заявлении требуйте не только выплаты неустойки, но и компенсации морального вреда, а также штрафа за несоблюдение требований потребителя в добровольном порядке.
- договор об участии в долевом строительстве;
- дополнительные соглашения к договору (при наличии), если ими регулируется срок передачи объекта участнику долевого строительства;
- документы, подтверждающие оплату с вашей стороны, согласно договору;
- другие документы, подтверждающие дополнительные расходы (аренду жилья или переплату по кредиту);
- вашу претензию к застройщику с предложением добровольно выполнить требования по выплате неустойки;
- ответ на претензию.
В исковом заявлении требуйте не только выплаты неустойки, но и компенсации морального вреда, а также штрафа за несоблюдение требований потребителя в добровольном порядке.
Как рассчитывается сумма компенсации
Согласно ч.2 ст.6 ФЗ № 214 «Об участии в долевом строительстве», застройщик должен выплатить соинвестору (физическому лицу) неустойку и компенсировать каждый день просрочки из расчета: 1/150 ставки рефинансирования Центрального банка РФ, действующей на день исполнения обязательства, умноженная на цену квартиры, указанную в договоре.
Компенсация полагается за каждый день просрочки. Счет ведется от указанной в договоре даты окончания строительства и передачи объекта дольщику. Если дольщик – юридическое лицо, неустойка (пени) будет в два раза меньше.
Застройщик отказывается платить неустойку добровольно? Согласно п. 6 ст. 13 «Закона о защите прав потребителей» суд обязан взыскать с такого ответчика штраф — 50% от суммы неустойки.
Согласно ст. 15 «Закона о защите прав потребителей», у дольщиков есть возможность взыскать компенсацию за причинение морального вреда, вызванного, к примеру, длительным ожиданием.
Если вы несете дополнительные расходы из-за нарушения сроков сдачи, застройщик должен компенсировать и их. Например, ожидая, пока достроится дом, в котором вы приобрели квартиру, вы вынуждены снимать жилье. То есть, в то время, пока дом строится, вы несете дополнительные расходы. Однако, все дополнительные расходы должны быть подтверждены документально.
Так, если вы арендуете квартиру, оформляйте договор с арендодателем документально, берите с хозяев квартиры, которую снимете, расписки в получении денег. В суде вы сможете прикрепить их делу и требовать взыскания убытков сверх неустойки. Аренда жилья – дополнительные расходы, которые вы были вынуждены нести по вине застройщика.
Согласно ст. 15 «Закона о защите прав потребителей», у дольщиков есть возможность взыскать компенсацию за причинение морального вреда, вызванного, к примеру, длительным ожиданием.
Если вы несете дополнительные расходы из-за нарушения сроков сдачи, застройщик должен компенсировать и их. Например, ожидая, пока достроится дом, в котором вы приобрели квартиру, вы вынуждены снимать жилье. То есть, в то время, пока дом строится, вы несете дополнительные расходы. Однако, все дополнительные расходы должны быть подтверждены документально.
Так, если вы арендуете квартиру, оформляйте договор с арендодателем документально, берите с хозяев квартиры, которую снимете, расписки в получении денег. В суде вы сможете прикрепить их делу и требовать взыскания убытков сверх неустойки. Аренда жилья – дополнительные расходы, которые вы были вынуждены нести по вине застройщика.
Важно! Не стоит целенаправленно оттягивать подачу иска в суд, для того, чтобы "набежало" больше пеней. Согласно ст. 333 ГК РФ, судья вправе уменьшить размер неустойки, подлежащей выплате, если она явно несоразмерна последствиям нарушения обязательства.
